Detaljne upute za betoniranje
1. korak: Kako pripremiti podlogu za izlijevanje betona?
Najprije očistite područje predviđeno za betoniranje. Pažljivo pripremite teren uklanjanjem kamenja i korova te gornjeg sloja tla. Poravnajte neravnine lopatom ili grabljama kako biste dobili ravnu površinu. Gornji sloj tla potrebno je ukloniti do primjerene dubine. Baza mora za približno 75 mm biti veća od konačne veličine ploče kako bi bilo dovoljno mjesta za oplatu.
Gotovu betonsku smjesu treba izliti na dobro zbijen donji nosivi sloj podloge, a površinu treba nabiti alatom za nabijanje, valjkom ili strojem za nabijanje - pervibratorom. Zbijenu površinu potrebno je zatim prekriti tankim slojem pijeska i plastične folije ili folije otporne na vlagu (DPM). Plastična folija/DPM spriječit će prekomjerni gubitak vlage iz betona (što može uzrokovati nižu konačnu čvrstoću) a djeluje i kao hidroizolacija kada se upotrebljava u betonskim podovima.
Količinu betona potrebnu za vaš projekt, možete izračunati pomoću našeg kalkulatora za beton.

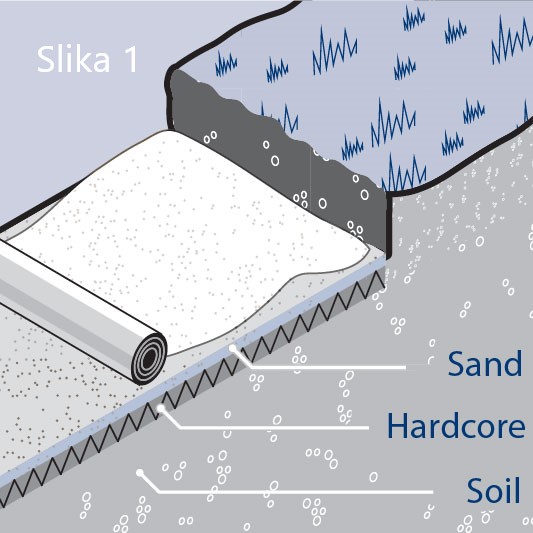

Priprema podloge za izlijevanje betona (sl. 1)
2. korak: Priprema za betoniranje
Oplata (slike 2 i 3)

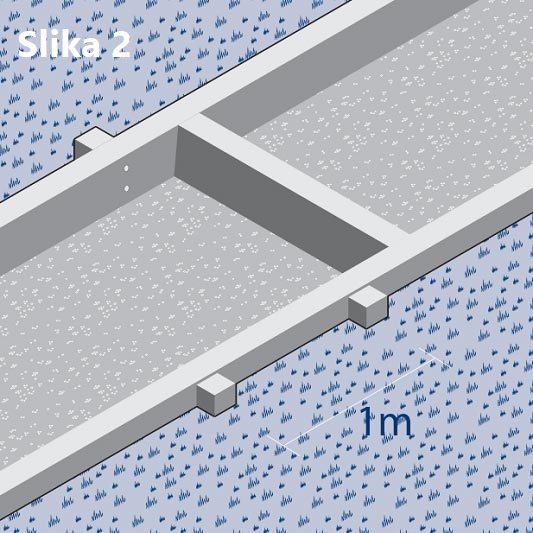

Oplata je okvir koji će držati beton na mjestu dok ne otvrdne. U idealnom slučaju rabe se drvene letve debljine 25 mm. Pričvrstite ih na drvene klinove koji su zabijeni u zemlju u razmacima od 1 m (na vanjskoj strani oplate). Preko položite plastičnu foliju i pritisnite opekom ili kamenjem.
Napravite „pad” (slika 4)
Planirajte nagib kako biste omogućili lako otjecanje vode. Provjerite oplatu libelom – jedna strana treba biti niža radi odvodnje u smjeru suprotnom od zgrada. Uobičajeno se radi pad od oko 25 mm na 1 metar dužine.
„Spojevi” (slike 5 i 6)

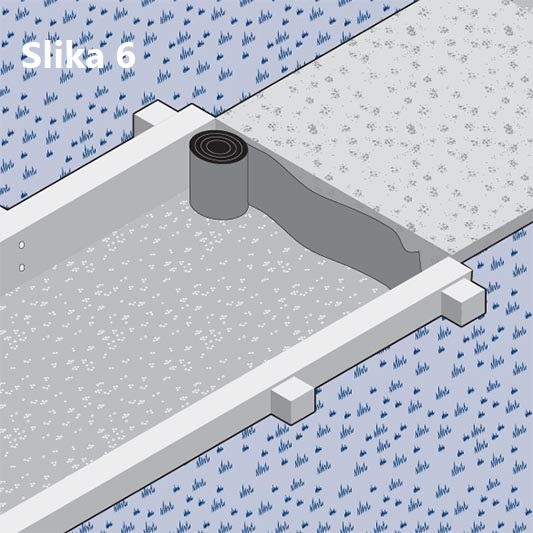

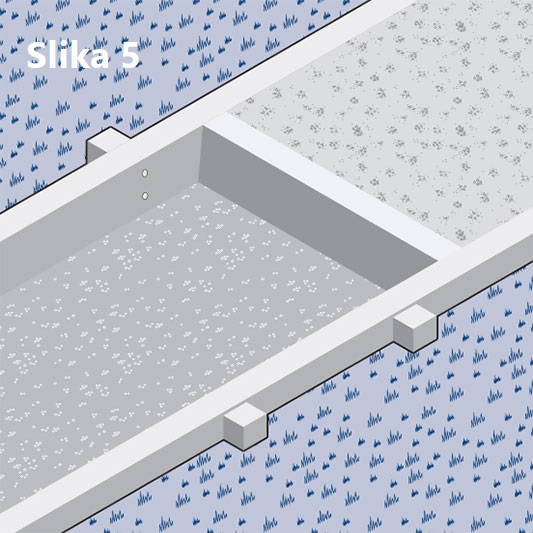

Ako je dužina između krajnjih točaka područja koje betonirate u bilo kojem dijelu veća od 4 m, morat ćete ga podijeliti. Također, ako je širina manja od 500 mm, duljina ne bi trebala biti preko 3 m. Cijelom dubinom ploče postavite "spojeve" pomoću letvi od mekog drveta debljine oko 10 – 12 mm u propisanim razmacima. Učvrstite ih klinovima koje se mogu ukloniti nakon završetka svakog dijela. Ako se ploča nastavlja na postojeću ploču ili zgradu, napravite "spoj" između njih pomoću trake debelog bitumenskog filca.
3. korak: Naručivanje i betoniranje
Kada završite pripreme, obratite se CEMEX-ovom timu za prodaju betona s pojedinostima vaše narudžbe kako biste dogovorili datum i vrijeme isporuke.
Imajte na umu da puni kamion miješalica (mikser) može težiti više od 24 tone i da mu je potrebno osigurati adekvatan pristup i podlogu koja može podnijeti takvo opterećenje te da kamion vožnjom unatrag pristupa mjestu istovara.
Druga je mogućnost upotreba kamiona s beton pumpom koji prevoze gotovu betonsku smjesu bez poteškoća s isporukom jer omogućavaju izravan pristup temeljima (i slično) za lakše izlijevanje.
Isporuka
- Provjerite otpremnicu kako biste potvrdili da je dostavljen pravi beton i prava količina smjese.
- Recite vozaču gdje je mjesto za istovar betona.
- Pokažite vozaču kamiona gdje treba treba izliti beton.
- Za isporuke se raspored obično radi jedan do tri dana unaprijed. Pokušajte izbjeći razdoblja većih gužvi rano jutro i sredinom poslijepodneva.
- Prije dolaska kamiona sve treba biti spremno za betoniranje.
- Potrebno je organizirati dovoljan broj radnika za rad s betonom – najmanje četiri osobe. Svaki kubični metar teži oko 2,35 tone – što odgovara masi dvadeset i pet punih građevinskih kolica!
- Tlo mora biti dovoljno stabilno kako bi podnijelo opterećenje kamiona. Ploče za popločavanje, opločnici za okućnice itd. ne mogu podnijeti težinu miksera.
- Potrebno je osigurati dovoljno alata za postavljanje i završnu obradu betona, uključujući:
- pervibrator (za rad na betonskim pločama)
- lopate i građevinska kolica
- čeličnu ravnalicu
- čeličnu ili plastičnu gladilicu za završnu obradu
- grubu metlu za završnu obradu površine betona prema potrebi
- politenske folije za prekrivanje membranom i sušenje
- Opeku, prozore, asfalt, itd. treba zaštititi od prskanja.
- Sigurnosne mjere i informacije o osobnoj zaštitnoj opremi (npr. rukavice, zaštitne naočale itd.) navedene su na otpremnici.
Razastiranje betona
- Rasporedite beton unutar oplate na visinu od 10 mm do 15 mm višu od konačne površine.
- Zbijte beton pomoću pervibratora.

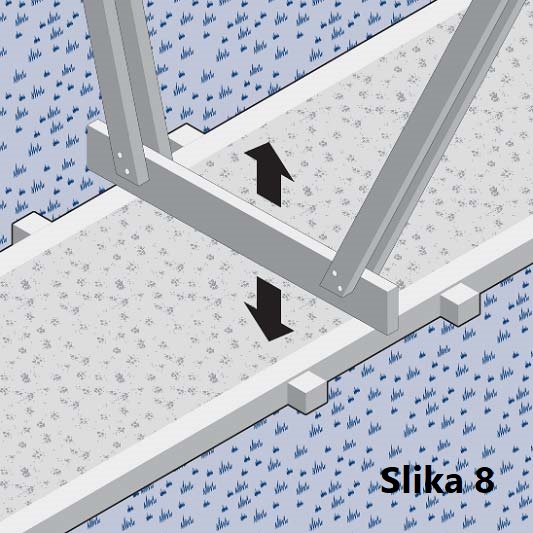

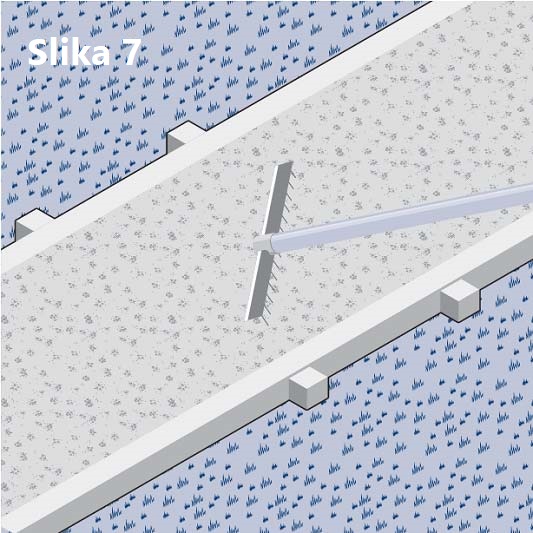

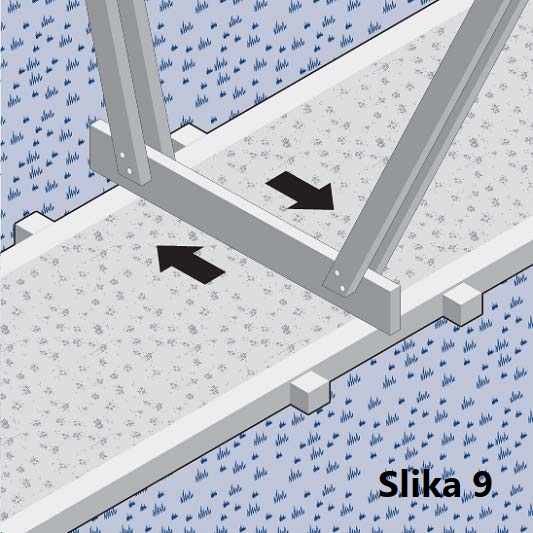

Ravnanje (niveliranje) (slike 7, 8 i 9)
- Na umjereno strmoj padini radite od nižeg prema višem dijelu (prilikom narudžbe betona, napomenite da se radi o većem padu).
- Po jedna osoba na svakom kraju drži letvu za nabijanje – letvu podignite oko 100 mm i zatim je spustite na betonsku smjesu i to tako da svaki kraj letve bude iznad oplate.
- Poravnajte beton pomicanjem letve lijevo-desno uz stalno lagano pomicanje prema naprijed.
- Uklonite višak betona ravnalicom/lopatom.
- Poravnajte pomoću ravnalice kako biste dobili ploču koja je 10 do 15 mm viša od konačne površine.
- Zbijte beton pervibratorom.
- Vucite letvu lijevo – desno kako biste poravnali površinu.
4. korak: Završna obrada i sušenje betona
Završna obrada
- Zbijena površina pruža grubi završni sloj s niskom razinom proklizavanja, prikladan za prilaze, staze, vanjske ploče.
- Završna obrada ravnanjem drvenim ili plastičnim gladilicama osigurava gladak završni sloj s teksturom koja omogućava nisku razinu proklizavanja, prikladnu za staze i podove garaža i radionica.
- Završna obrada koja se postiže čeličnim gladilicama osigurava vrlo gladak završni sloj prikladan za kućne podove, bazene itd.
- Završna obrada grubom četkom primjenjuje se neposredno prije stvrdnjavanja betona i prikladna je za staze i prilaze gdje gruba zbijena površina ne bi bila vizualno privlačna.

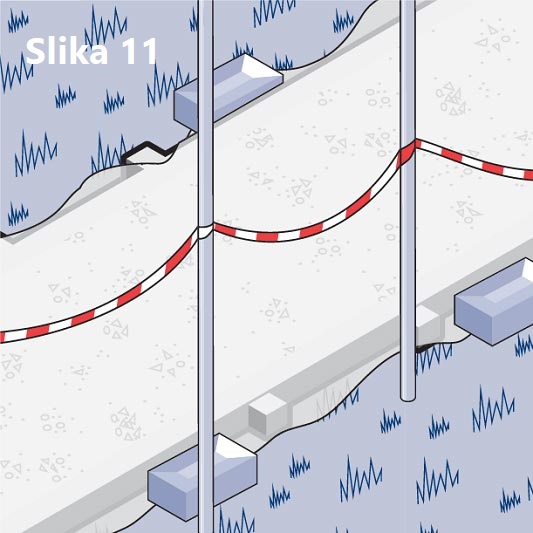

Sušenje (slike 10 i 11)
- Ne smije se dopustiti da se beton brzo isuši te ga je potrebno zaštititi od gubitka vlage odmah nakon postavljanja.
- Gubitak vlage može se smanjiti prekrivanjem plastičnom folijom.
- Beton se ne smije postavljati u uvjetima smrzavanja i ako je izgledno da će temperatura tijekom noći pasti ispod nule. Potrebno je ostaviti razmak između betona i plastične folije. To se može postići drvenim letvicama.
- U idealnim uvjetima, sušenje bi trebalo trajati sedam dana ljeti i deset dana zimi.
- Ponekad su potrebni posebni savjeti u vezi s početkom upotrebe, no općenito se preporučuje promet pješacima nakon dva dana, a vozilima nakon sedam dana.
- Ne dopustite kućnim ljubimcima i djeci da hodaju površinom dok se beton ne stvrdne.
